防水涂料施工是所有建筑工程項目的關鍵所在,不管是新建建筑還是翻新改造防水維修,防水達不到要求,會造成不可挽回的質量問題,給使用者帶來生活的麻煩和煩心,后期防水維修 如果找不到根源,會反反復復得不到有效解決。
第一章??防水工程概況、編制說明
一、工程概況
工程名稱:沈陽新世界項目:
二期項目地區:遼寧省

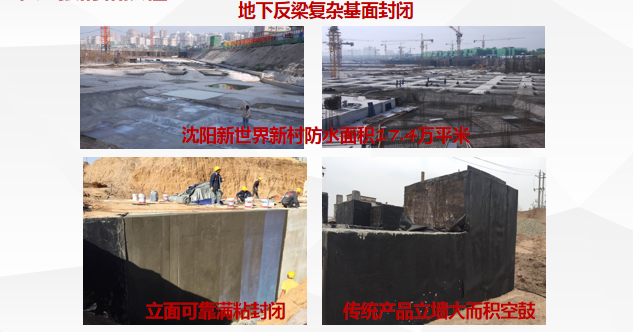

工程地址:遼寧沈陽東臨南京南街,西臨南寧南街,北臨中華路
工程階段:設計工程造價:14000萬元
建筑面積:96025平方米興建數幢住宅樓, 總建筑面積約為96,025平方米。
主體結構:框架、框剪?建筑等級:二級。
二、編制說明:? 由于本工程地下室防水等級為二級,根據地下室防水質量驗收規范,
涂料防水需做二層或二層以上,涂料總厚度1.5mm以上。從綜合因素考慮,本防水項目采用以下材料:LEAC防水體系(二遍)。
三、施工總體目標
1.?工程質量目標:不允許滲水,結構表面無濕漬,各分項工程驗收合格率100%,保證技術資料齊全,確保整體優良。? 2.?安全與消防:整個施工期間,無傷亡事故;杜絕發生火災事故,達到“五無”工地標準,即無重傷、無死亡、無火災、無重大機械事故、無食物中毒。
3.?場容管理:文明施工檢查達標,達到甲方要求。
四、防水涂料施工方案編制依據
1.《中華人民共和國建筑法》以及其他有關的法律、法規;
2.《建筑防水工程技術規范》(DBJ?15-19-2006);
3.《建筑工程質量驗收評定標準》(GB??50301-2001);
4.《地下防水工程質量驗收規范》(GB?50208-2011);
5.《地下工程防水技術規范》(GB50108-2008);
第二章? ?材料選用及其介紹? LEAC防水涂料產品介紹:
1.材料介紹: LEAC防水涂料是采用高分子丙烯酸乳液改性水泥技術,以多種助劑配制而成的防水涂料。用該乳膠與水泥復合后,涂刷于基面上,可形成具有一定的彈性、粘結力強、抗彎強度高、抗?jié)B性、抗裂性、耐候性、耐酸堿性優異的柔韌性防水層,該產品無毒、無污染、施工簡便,完全符合環保要求,達到食品級要求。
2.產品特點:
a??能在干燥或潮濕的多種材質的基面上施工;
b??不污染環境,對人體無害,最適宜于衛生間,廚房,食用水池、地下室外墻的防水施工;
c??具有優異的抗紫外線性能,耐候性良好,可作外露式防水施工;
d??可作涂料與卷材復合的防水層,適用于重點防水工程。
3.適用范圍:
建筑外墻、屋面、廁浴間、陽臺、廚房、水池、地下室、橋梁、蓄水池、游泳池、水溝、消防水池、隧道、及建筑物各部分的防水、防潮、防滲;用于加氣混凝土、空心磚等多孔砌體材料的防滲漏、防潮。
第三章???防水涂料施工方案?施工準備
一、機具準備:
1.清理防水基層的施工工具:鐵鍬、掃帚、吹塵器、手錘、抹布等。
2.涂料取料配料工具:橡膠刮板、磅秤、攪拌桶、攪拌器等。
二、材料準備:
1.防水材料包裝、貯存、保管應符合規定要求;
2.防水材料必須具備出廠合格證及相關資料說明,且主要材料施工前進行見證送檢。
三、人工準備:
1.?為確保質量,防水工程必有由專業防水隊伍進行施工;
2.?防水施工一般以3-4人為小組較為適宜。
四、防水涂料施工方案基面要求
建筑物基面要達到我方的施工要求,即無雜物堆放,無砂子、凸出表面的石子、砂漿疙瘩、凹陷處及淺水洼等。
第四章???防水工程施工主要技術措施
1.?施工工藝流程:? 清理基層→細部節點部位附加層施工→第一次涂刷LEAC防水涂料→鋪設加強胎布→ 第二次涂刷LEAC防水涂料→檢查修理→組織驗收
施工步驟:
1)施工前準備:先對基面清理干凈,檢查是否干燥(無明水、或用1m2面積的橡膠板或卷材覆蓋基層,2-3小時后基層無水印、橡膠板或卷材無凝結水為合格),如未達到要求則使用熱烘法噴干,方可進行下一個工序施工。陰陽角部位在找平時就作成半徑50mm小圓角。
2)?將高分子丙烯酸防水涂料與防水專用砂漿按1:1(重量比)的比例將水泥慢慢加入液料容器中,并用電動攪拌器攪拌,攪拌時間約為5分鐘,攪拌要均勻細膩,不含團粒狀的混合物。
3)對陰陽角,后澆帶等薄弱部位立面及平面各300mm范圍內應作防水加強層,采用增加該處涂料防水層厚度。
4)加強部增加的防水層,同層相鄰的搭接寬度應大于100mm,上下層接縫應錯開1/3?幅寬。
5)涂刷第一道LEAC防水涂膜:在前一道底膠涂刷后后,立即鋪設加強胎布,并檢查鋪貼部位有沒有到位,是否鋪貼平整,如合格,即可涂刷第二層LEAC防水涂膜;? 涂刮第一層涂膜防水材料時,可用塑料或橡皮刮板均勻涂刮,力求厚度一致,單層控制在0.4∽0.5mm之間。
第五章???LEAC防水工程施工主要技術措施
1.?施工工藝流程:? 清理基層→細部節點部位附加層施工→第一次涂刷LEAC防水涂料→鋪貼防水加強胎筋布→第爾次涂刷LEAC防水涂料→檢查修理→組織驗收
2.?施工步驟:
1)施工前準備:先對基面清理干凈,檢查是否干燥(無明水、或用1m2面積的橡膠板或卷材覆蓋基層,2-3小時后基層無水印、橡膠板或卷材無凝結水為合格),如未達到要求則使用熱烘法噴干,方可進行下一個工序施工。陰陽角部位在找平時就作成半徑50mm小圓角。
2)?將防水涂料與專用防水砂漿按1:1(重量比)的比例將水泥慢慢加入液料容器中,并用電動攪拌器攪拌,攪拌時間約為5分鐘,攪拌要均勻細膩,不含團粒狀的混合物。
3)對陰陽角,后澆帶等薄弱部位立面及平面各300mm范圍內應作防水加強層,采用增加該處涂料防水層厚度。
4)加強部增加的防水層,同層相鄰的搭接寬度應大于100mm,上下層接縫應錯開1/3?幅寬。
5)涂刷第一道防水涂膜,一定要涂刷均勻、涂刷到位、不能有漏涂,鋪設加強胎筋布,然后進行第二層涂膜施工。涂刮第一層防水材料時,可用塑料或橡皮刮板均勻涂刮,力求厚度一致,單層控制在0.4∽0.5mm之間。施工應認真操作、養護、待基層干燥后,先涂底層涂料,固化后,再按防水層施工工藝逐層涂刷。
6)防水層的邊沿、分次刷的搭接處,要密封結實,底層防水涂料粘結力強不強,主要看基層是否潔凈、干燥,操作是否細致。
7)破損:涂膜防水層分層施工過程中或全部涂膜施工完,未等涂膜固化就上人操作活動,或放置工具材料等,將涂膜碰壞、劃傷。施工中應保護涂膜的完整。
第六章????確保工程質量的技術組織措施
一、工程質量總目標? 本工程的質量總目標是:按照《建筑工程施工質量驗收統—標準》(GBS0300—2001)及國家有關生產規定的要求,確保工程質量驗收達到合格。
二、公司質量保證體系? 質量體系以項目經理為第一責任人,確保工程質量達到預定期質量目標。
三、工程質量保證措施
1、材料、半成品必須有合格證或材質證明、檢驗報告,經甲方和監理核驗確認后方可使用,不允許不合格產品投入工程使用。
2、涂膜應多遍完成,涂刷應待前遍涂層干燥成膜后進行;
3、每遍涂刷時應交替改變涂層的涂刷方向,同層涂膜的先后搭茬寬度宜為30~50mm;
4、涂料防水層的施工縫(甩槎)應注意保護,搭接縫寬度應大于100mm,接涂前應將其甩茬表面處理干凈;
5、涂刷程序應先做轉角處、穿墻管道、變形縫等部位的涂料加強層,后進行大面積涂刷;
6、涂料防水層中鋪貼的胎體增強材料,同層相鄰的搭接寬度應大于100mm,上下層接縫應錯開1/3?幅寬。
7、涂料防水層的施工質量檢驗數量,應按涂層面積每100m2?抽查1?處,每處10m2,且不得少于3?處。
8、嚴格質量檢查驗收,各班組在自檢、互檢基礎上,進行交接檢查,上道工序不合格決不允許進行下道工序施工。? 9、開工前施工負責人組織對現場操作人員進行技術及進度交底,做到對工程操作及進度心中有數。
10、嚴格按照操作規程、技術方案施工,對施工過程中出現的技術問題及時處理。
11、所有參加本項目防水施工人員必須經過技術培訓,操作人員應持證上崗,無證人員不得進行本次防水施工。? 12、防水工程驗收,應按國家有關防水技術規范進行驗收,其中“一般項目、主控項目”必須嚴格按技術規程要求進行驗收。
四、落實崗位責任制
認真落實各種責任制,使各級管理人員及全體施工人員職責分明,做好工序交接工作,上道工序要對下道工序負責,下道工序要對上道工序進行復核,上道工序不合格,下道工序不施工,使工程質量始終保持在優良狀態。
第七章????確保安全生產的技術組織措施
一、安全施工目標? 本工程安全施工目標為:杜絕死亡和重傷事故,輕傷事故控制在1‰。以內,按“一標三規范”達標。
二、安全生產組織管理措施
1、安全生產組織管理機構,應配備足夠的安全管理人員,公司、項目經理部分別設立安全管理委員會、安全領導小組、安全管理小組。本工程配備專職安全員2人。
2、建立以安全生產責任制為核心的各項安全管理制度。安全管理制度主要包括各級各類人員的安全生產責任制、安全生產目標管理制度、家全檢查制度、安全教育制度、安全技術制度、安全交底制度、特種作業人員管理制度,安全驗收制度、班組安全活動制度、事故報告與調查處理制度、安全獎罰制度等。
3、嚴格監督檢查,消除事故隱患。公司每月定期檢查、平時抽查:項目經理部每周定期檢查:項目經理和安全員堅持每日安全巡視,對檢查發現的事故隱患,定人、定時間、定措施進行整改、不留事故隱患。
4、要求各工種作業人員持證上崗,無證人員一律不準上崗操作。
5、積極開展班前安全活動,廣泛開展安全生產宣傳、推廣安全生產先進經驗:促進施上安全管理,保障施工安全。?6、強化安全教育,加強人員管理。嚴格執行三級安全教育和安全交底制度,未經教育和交底人員不準上崗作業。
7、每周星期一以班為單位進行活動井具體記錄,班前班后安全自檢,發現問題及時解決。
三、安全生產技術措施
1、在編制施工組織設計和分項施工方案中都要有針對性的安全技術措施:
1)嚴格按照臨時用電施工組織設計執行,制定使用、檢修規定。
2)在施工中人流和物流通道的規劃,倉庫、物料、機具的布置都要符合消防和安全衛生規定,并落實消防和衛生急救設施。
2、施工機械安全? 施工機械在使用過程中,按操作規程使用,加強對機械設備的管理,做到常檢、常修、常保養,保持良好的工作狀態。
4、安全用電? 施工用電應符合《施工現場臨時用電安全技術規范》及其他用電規范的要求,專人負責用電機具的施工,常檢修用電機具,防止漏電。
4、安全標志和安全防護
1)安全標志:劃分安全區域,充分和正確使用安全標志,布置適當?shù)陌踩Z。
2)安全防護:人員安全施工要求:現場人員堅持使用“三塵”,進入現場人員必須戴安全帽,穿膠底鞋,不得穿硬底鞋、高跟鞋、拖鞋或赤腳。
5、夜間施工? 夜間操作要有足夠的照明設備,坑、洞、溝槽等除做好防護外,并設紅燈警示。
6、防水工程施工
1)防水材料應專庫貯存在于燥、遠離火源的地方,貯倉及施工現場禁止煙火。
2)施工時戴防護手套,避免防水涂料污染皮膚。
3)、油桶要平放,不得兩人抬運,在運輸過程中,注意平衡,精神要集中,防止不慎跌倒造成傷害。
4)、?防水層在雨天、五級風(含五級)以上均不得施工(通過收聽天氣預報來判斷)?;鶎痈稍锒炔环弦?guī)定要求時,不宜施工防水層。
5)、施工過程中操作工人要隨作業面攜帶合格滅火器。? 6)、對交叉作業工作面,要做臨時防護,電氣焊施工時要做圍擋,防止火星四射到防水施工作業面。
7、其他
1)“安全生產、預防為主”是施工現場的基本方針。嚴格執行國家有關安全生產的規定,按照“建設工程施工現場管理規定”實施細則;
2)工程施工過程中,嚴格按照“施工安全管理工作程序”中的安全防護控制要求實施,把好“教育、措施、交底、防護、驗收、檢查”六關;
3)認真貫徹安全生產防火制度。防水材料是易燃品,要設防火標志,施工現場要建立用火申請制度。
第八章??確保文明施工的技術組織措施
1、工人進入施工現場必須戴好安全帽,嚴禁赤腳、光膀子、穿拖鞋上班。
2、各種進場材料、機具要按平面布置,整齊堆放安置。
3、所有進場人員,在上崗前由項目經理進行職業道德教育,明確樹立質量創優的意識,創現場文明窗口的意識。? 4、各工種施工人員在現場,相互間要建立良好的工作關系,做到相互尊重、相互協調。努力創造一個和諧的工作環境。5、嚴格遵守工地勞動紀律及各項規定,不打架,不講粗話,具有良好的職業道德,作一個文明的施工者。
